彩钢瓦防腐施工
产品详情


上图:彩钢瓦防腐聚脲施工案例
喷涂聚脲彩钢瓦防腐施工设备的优点
1)固化时间快5-15秒凝胶,施工速度快,基材处理完毕后每天(8小时)可施工600m2。投入使用快,喷涂一分钟可以上人行走;
2)材料环保不含VOC,达到饮用水标准;
3)色彩可根据用户指定选择;
4)整体无搭接,无缝隙,原型在现性好,保留原有的设计外型、外观;
5)高弹性耐冲击,耐磨,并耐酸10%、碱20%;
6)可对钢瓦做任意防护处理,保证无本体裸露在外部,有效的保证了100%无锈蚀,100%防水防渗漏。
彩钢瓦防腐施工基材处理
1)彩钢瓦底面无灰尘,漆面无松动,生锈现象。如果存在这种情况,则在施工前必须进行化学清洁或轻微喷砂处理。
2)主要治疗方法:
灰尘处理:首先上下擦拭或直接用布清洁,如果可能,请使用高压水管冲洗,尤其是排水沟和排水沟,必须对其进行清洗。
防锈处理:清洁彩钢板后,用布,金刚砂布或化学除锈剂清洁铁板上的锈。

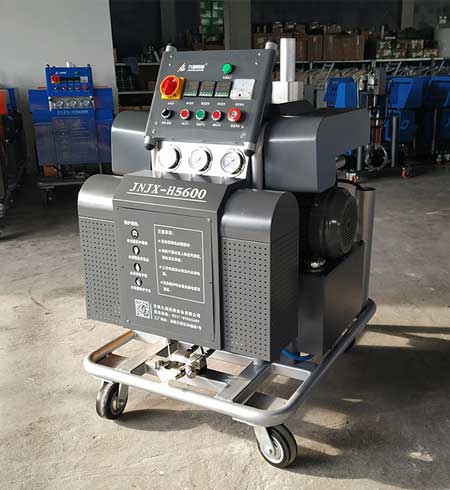

上图:H5600防腐聚脲施工设备
3)基面不得有水和油污染。如果是的话,必须将其排干并干燥,并且必须清洁污染物。防水层合格后即可施工。
4)彩钢瓦缝隙超过03mm时,应进行补强处理,处理后即可进行施工。
5)必须为阴角和阳角,平面的内角和外角,立面的内角和外角制作附加图层。
6)避免清晨施工,下雨时彩钢板表面结露时应停止施工。
7)严冬施工彩钢瓦上要刷基层处理剂。
彩钢瓦防腐施工底涂处理
基材处理完毕,达到清洁干燥后,涂刷聚脲专用底漆
喷涂聚脲彩钢瓦防腐施工设备检查
1)喷涂前检查待涂件底漆表面状况,确认表面已固化、燥、清洁方可施工。
2)按程序起动设备,检查运行状况。调整设备,设置工艺参数,一切正常后方可进行涂敷作业。
3)喷涂时应随时检查工艺压力、温度等参数,观察喷涂型式和涂层状况,如果发现异常,应立即停止作业,检查并排除故障后方可继续施工。
4)挑檐部分做50cm包边处理,保证聚脲施工后,对原有的彩钢瓦达到理想的效果。
喷涂聚脲彩钢瓦防腐施工检查与验收
1)外观检查:用目视检查防水层,涂层应均匀连续、颜色一致、无漏涂和流挂、无气泡、无开裂、无剥落。
2)涂层厚度检查用无损涂层测厚仪检查;每平方米至少检查一个点。小涂层厚度不低于涂层结构设计厚度的80%时,涂层为合格。如涂层厚度检查不合格,则进行复涂。
3)漏点检查A.用电火花检漏仪,全面检查;B.漏电电压:5V/m;C.发现漏点应做出标记,进行补涂,并对补涂部分重做漏点检查,直到合格。
